案例二
背景資料
某水利水電工程項目采取公開招標方式招標,招標人依據《水利水電工程標準施工招標文件》(2009年版)編制招標文件。招標文件明確:承包人應具有相應資質和業績要求、具有AA以上的信用等級;投標有效期為60天;投標保證金為50萬元整
事件1:A投標人在規定的時間內,就招標文件設定信用等級作為資格審查條件,向招標人提出書面異議。
事件2:該項目因故需要暫停評標,招標人以書面形式通知所有投標人延長投標有效期至90天。B投標人同意延長投標有效期,但同時要求局部修改其投標文件,否則拒絕延長。
事件3:C投標人提交全部投標文件后發現報價有重大失誤,在投標截止時間前,向招標人遞交了書面文件,要求撤回投標文件,放棄本次投標。
事件4:投標人D中標并與發包人簽訂施工總承包合同根據合同約定,總承包人D把土方工程分包給具有相應資質的分包人E,并與之簽訂分包合同,且口頭通知發包人。分包人E按照規定設立項目管理機構,其中,項目負責人、質里管理人員等均為本單位人員。
事件5:監理工程師檢查時發現局部土方填筑壓實度不滿足設計要求,立即向分包人E下達了書面整改通知。分包人E整改后向監理機構提交了回復單。
【問題】
1.針對事件1,招標人應當如何處理?
2.針對事件2,B報標人提出修改其投標文件的要求是否要當?說明理由。招標人應如何處理該事件?
3.事件3中,招標人應如何處理C投標人撤回投標文件的要求?
4.指出開改正事件4中不妥之處,分包人E設立的項目管理機構中,還有哪些人員必須是本單位人員?
5.指出并改正事件5中不妥之處。
【參考答案】
1.招標人收到異議之日起3日內作出答復;作出答復前,應當暫停招標投標活動
2.不妥。理由:同意延長投標有效期的投標人應當相應延長期投標擔保的有效期,但不得修改投標文件的實質性內容。
拒絕延長投標有效期的投標人有權收回投標保證金,因延長投標有效期造成投標人損失的,招標人應當給予補償,但因不可抗力需延長投標有效期的除外。
3.招標人同意C投標人撤回投標文件的要求。招標人已收取投標保證金的,應當自收到投標人書面撤回通知之日起5內退還。
4.不妥之處:分包口頭通知發包人。
改正:工程分包應在施工承包合同中約定,或經項目法人書面認可。
本單位人員還包括:技術負責人、財務負責人、安全管理人員。
5.不妥之處:監理工程師向分包人E下達了書面整改通知。
改正:監理工程師向總承包人下達書面整改通知,總承包人再通知分包人整改
不妥之處:分包人E整改后向監理機構提交了回復單。
改正:分包人E整改后向總承包人提交回復單,總承包人再提交給監理機構。
案例三
背景資料

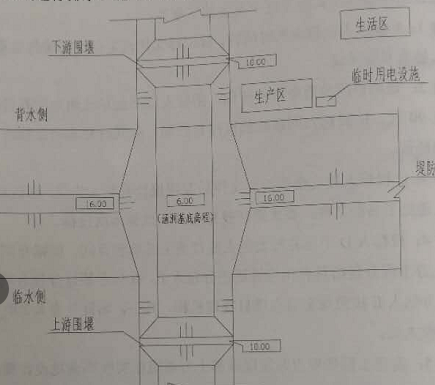

某施工單位承擔新莊穿堤函洞拆除重建工程施工,該涵洞建筑物級別為2級,工程建設內容包括:拆除老函洞、重建新函洞等。老函洞采用鑿除法拆除;基坑采用挖明溝和集水井方式進行排水。施工平面布置示意圖如圖3所示。
為加強施工管理,規范施工項目負責人執業行為,根據《水利水電工程注冊建造師施工管理簽章文件目錄》,施工單位梳理出需由該施工項目負責人(注冊建造師)簽署的施工管理文件清單,其中,質里管理類文件包括施工技術方案報審表等。
根據《水利水電工程施工安全管理導則》(SL721-2015),施工單位在施工前,針對本工程提出了需編制專項施工方案的單項工程清單。專項施工方案以施技術方案報審表開工報送,專項施工方案包括工程概況等內容。對于需組織專家進行審查論證的專項施工方案,在根據專家申查論證報告修改完善并履行相應審核簽字手續后組織實施。
【問題】
1.根據《水利水電工程注冊建造師施工管理簽章文件目錄》除施工技術方案報審表外,需由項目負責人(注冊建造師)簽署的質量管理類文件,還應包括哪些?
2.根據《水利水電工程施工安全管導則》(SL721-2015),結合背景資料,本工程中需編制專項施工方案的單項工程有哪些?其中需組織專家進行審查論證的有哪些?說明需組織專家審查論證的理由。
3.根據《水利水電工程施工安全管理導則》(SL721-2015),除工程概況外,專項施工方案中還應包括哪些方面的內容?根據專家審查論證報告修改完善后的專項施工方案,在實施前履行哪些審核簽字手續?
【參考答案】
1.還包括:聯合測量通知單、施工質里缺陷處理措施報審表、質里缺陷備案表單位工程施工質里評定表。
2.需編制專項施工方案的單項工程有基坑降水、土方開挖、臨時用電工程、圍堰工程、拆除工程。
需組織專家進行審查論證的有基坑降水、土方開挖。
理由:因為堤防頂部高程為16m,函洞基底高程為6m,開挖深度為10m,開挖超過了5m,屬于深基坑工程,達到了超過一定規模的危險性較大的單項工程,所以需要專家論證。
3.專項施工方案中還應包括編制依據、施工計劃、施工工藝技術、施工安全保證措施、勞動力計劃和設計計算書及相關圖紙等。
審核簽字手續:經施工單位技術負責人、總監理工程師、項目法人單位負責人審核簽字后方可組織實施。
