三、實務操作和案例分析題(共4題,每題20分)。
(一)
【背景資料】

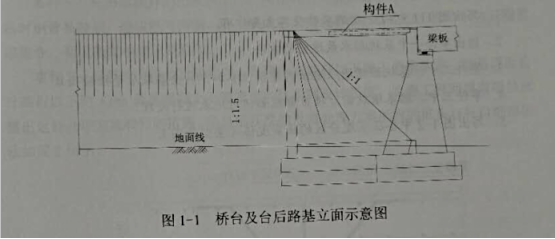

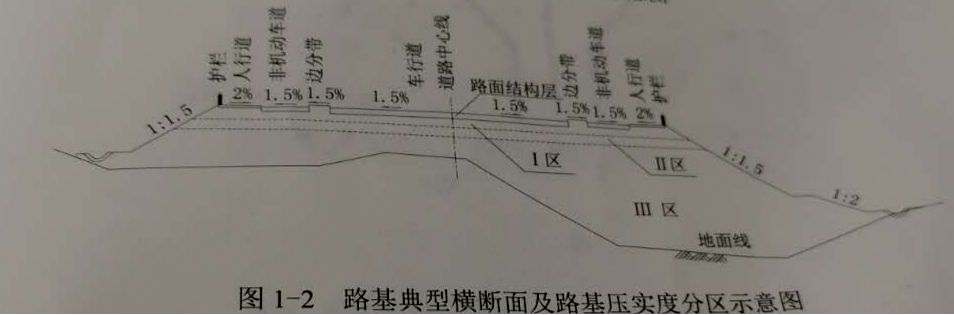

某公司承建一項路橋結合城鎮主干路工程。橋臺設計為重力式U型結構,基礎采用擴大基礎,持力層位于砂質黏土層,地層中有少量潛水;臺后路基平均填土高度大于5m。場地地質自上而下分別為腐植土層、粉質黏土層、砂質黏士層、砂卵石層等。橋臺及臺后路基立面如圖1-1所示,路基典型橫斷面及路基壓實度分區如圖1-2所示。
施工過程中發生如下事件:
事件一:橋臺擴大基礎開挖施工過程中,基坑坑壁有少量潛水出露,項目部按施工方案要求,采取分層開挖和做好相應的排水措施,順利完成了基坑開挖施工。
事件二:擴大基礎混凝土結構施工前,項目部在基坑施工自檢合格的基礎上請監理等單位進行實地驗槽,檢驗項目包括:軸線偏位、基坑尺寸等。
事件三:路基施工前,項目部技術人員開展現場調查和測量復測工作,發現部分路段的地面橫向坡度陡于1:5,在路基填筑施工時,項目部對原地面的植被及腐殖土層進行清理,并按規范要求對地表進行相應處理后,開始路基填筑施工。
事件四:路基填筑采用合格的黏性土。項目部按規范規定的壓實度對路基填土進行分區如下:①路床頂面以下80cm范圍內為Ⅰ區;②路床頂面以下80cm~150cm范圍內為Ⅱ區;③路床頂面以下大于150cm為Ⅲ區。
【問題】
1.寫出圖1-1中構件A的名稱及其主要作用。
2.指出事件一中基坑排水最適宜的方法,
3.事件二中,基坑驗槽還應邀請哪些單位參加?補全基坑質量檢驗項目。
4.事件三中,路基填筑前,項目部應如何對地表進行處理?
5.寫出圖1-2中各壓實度分區的壓實度值(重型擊實)。
【參考答案】
1.構件A為橋頭搭板
作用:消除臺背土沉降引起的橋頭跳車。(一建教材)
2.因為只有少量潛水出露,所以可采取集水明排的方式排水,及對坡面滲水宜采用滲水部位插打導水管引至排水溝、集水井,用水泵排出基坑。(點睛資料)
3.基坑驗槽還應邀請建設單位、勘察單位、設計單位。
基坑質量檢驗項目還有:地基承載力,坑底標高。(夯實、精講班)
4.路基填筑前,由于部分路段的地面橫向坡度陡于1:5項目部應對地表進行需修成臺階形式,寬度不宜小于1.0m,臺階頂面應向內傾斜。(點睛資料)
5.I區壓實度≥95%II區壓實度≥93%III區壓實度≥90%(P270表2K320095-1)
(二)
【背景資料】
某公司承接給水廠升降改造工程,其中新建存積10000m2清水池一座,鋼筋混凝土結構,混凝土強度設計強度等級為C35,P8。底板厚650mm,墊層厚100mm;炷猎O計強度等級為C15;底板下設抗拔混凝土灌注樁。直徑φ800mm滿堂布置。樁基施工前,項目部按照施工方案進行施工范圍內地下管線遷移和保護工作,對作業班組進行了全員技術安全交底。
施工過程中發生如下事件:
事件一:在吊運廢棄的雨水管節時,操作人員不慎將管節下的燃氣鋼管兜住,起吊時鋼管被拉裂,造成燃氣泄漏,險些釀成重大安全事故?偙O(jiān)理工程師下達工程暫停指令,要求施工單位限期整改。

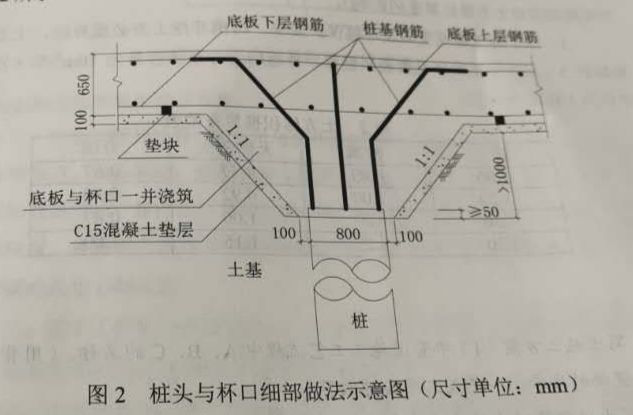

事件二:樁基首個驗收批驗收時,發現個別樁有如下施工工質量缺陷:樁基頂面設計高程以下約1.0m 范圍混凝土不夠密實,達不到設計強度?偙O(jiān)理工程師要求項目部提出返修處理方案和預防措施。項目部獲準的返修處理方案所附的樁頭與杯口細部做法如圖2所示:
【問題】
1.指出事件一中項目部安全管理的主要缺失,并給出正確做法。
2.列出事件一整改與復工的程序。
3.分析事件二中樁基質量缺陷的主要成因,并給出預防措施。
4.依據圖2給出返修處理步驟。(請用文字敘述)
【參考答案】
1.項目部安全管理的主要缺失:(1)管線調查不完備,現場無標識(2)未按施工方案,設專人指揮;(3)起吊前,未檢查吊運環境。(4)吊運時,未試吊。
正確做法:(1)施工前,應做管線調查,制定管線保護方案(2)施工時,設專人指揮;(3)起吊前,需巡視周邊環境。(4)吊運時,要先試吊。(結合背景考管線調查及吊運相關知識)
2.(1)整改程序:
①查找原因:管線調查是否完備;是否有保護方案;是否有吊運方案;
、诓扇〈胧
、圬熑稳耸艿教幚
、茇熑稳撕椭車罕娛盏浇逃
(2)復工程序:整改完成后,暫停施工原因消失、具備復工條件時,施工單位向監理提出復工申請,總監簽署審查意見,報建設單位批準后簽發工程復工令。
3.(1)樁基質量缺陷的主要成因:①樁頭超灌高度不夠;②混凝土浮漿太多;③孔內混凝土面測定不準。
(2)預防措施:1)樁頭超灌不小于樁長的5%;2)樁頂10m內的混凝土應適當調整配合比,增大碎石含量,減少樁頂浮漿。(P274)
4.杯口開挖→造成密實度不足的樁頭→澆筑混凝土墊層→安裝底板下層鋼筋→安裝底板上層鋼筋→連接樁基鋼筋與底部上層鋼筋樁頭→施工縫處理及樁基鋼筋除銹→澆筑底板及杯口混凝土。(結合背景答題)
