閩州教育導航網址: 職稱評審 研究生 公務員 教師資格 司法考試 閩州教育 建設執業 金融財會 職業資格 中考 高考
您的位置:首頁 > 金融財會 > 備考材料 > 福建考生必看:2019年二建《建筑工程》真題及解析(完整版)(二)

福建考生必看:2019年二建《建筑工程》真題及解析(完整版)(二)

  二、多項選擇題(共10題,每題2分,每題的備選項中,有2個或2個以上的符合題意,至少有1個錯誤,錯選本題不得分,少選,所選的每個選項每個0.5分)。

  21.下列建筑鋼材的性能指標中,屬于力學性能指標的是( )。

  A.拉伸 B.沖擊

  C.疲勞 D.彎曲

  E.焊接

  【參考答案】ABC

  【解析】參見教材P27。鋼材的主要性能包括力學性能和工藝性能:其中力學性能是鋼材最重要的使用性能,包括拉伸性能、沖擊性能、疲勞性能等。工藝性能表示鋼材在各種加工過程中的行為,包括彎曲性能和焊接性能等。

  22.關于天然花崗巖特性的說法,正確的有( )。

  A.呈堿性 B.高溫耐火

  C.密度大 D.耐久性好

  E.強度高

  【參考答案】CDE

  【解析】參見教材P34。花崗石構造致密、強度高、密度大、吸水率極低、質地堅硬、耐磨,為酸性石材,因此其耐酸、抗風化、耐久性好,使用年限長。所含石英在高溫下會發生晶變,體積膨脹而開裂、剝落,所以不耐火,但因此而適宜制作火燒板。

  23.土方分層回填施工時,每層均應重點控制施工參數有( )。

  A.虛鋪厚度 B.土料含水率

  C.回填標高 D.相同壓實度

  E.碾壓遍數

  【參考答案】ABE

  【解析】參見教材P285。土石方回填施工。施工前應確定回填料含水量控制范圍、鋪土厚度、壓實遍數等施工參數。施工中應檢查排水系統,每層填筑厚度、輾跡重疊程度、含水量控制、回填土有機質含量、壓實系數等;當采用分層回填時,應在下層的壓實系數經試驗合格后進行上層施工。施工結束后,應進行標高及壓實系數檢驗。

  24.下列類型樁的施工方法中,包含孔工序的有( )。

  A.擠密碎石樁 B.CFG工法樁

  C.人工挖孔樁 D.PHC靜壓樁

  E.鉆孔灌注樁

  【參考答案】BCE

  【解析】參見教材P57。鋼筋混凝土灌注樁按其成孔方法不同,可分為鉆孔灌注樁、沉管灌注樁和人工挖孔灌注樁等幾類。

  25.下列施工工序中,屬于“鋼筋加工”工作內容的有( )。

  A.機械連接 B.下料切斷

  C.搭接綁扎 D.彎曲成型

  E.拉伸調直

  【參考答案】BDE

  【解析】參見教材P63。鋼筋加工包括調直、除銹、下料切斷、接長、彎曲成型等。

  26.關于施工現場電工作業的說法,正確的有( )。

  A.持證上崗 B.用絕緣工具

  C.穿絕緣膠鞋 D.戴絕緣手套

  E.帶負荷插拔插頭

  【參考答案】ABCD

  【解析】參見教材P173~174。電工作業應持有效證件,電工等級應與工程的難易程度和技術復雜性相適應。電工作業由二人以上配合進行,并按規定穿絕緣鞋、戴絕緣手套、使用絕緣工具;嚴禁帶電作業和帶負荷插拔插頭等。

  27.下列鋼結構施工用材料中,使用前必須進行烘焙的有( )。

  A.焊釘 B.焊接瓷環

  C.焊劑 D.藥芯焊絲

  E.焊條

  【參考答案】ACDE

  【解析】參見教材P200。焊條、焊劑、藥芯焊絲、電渣焊熔嘴和焊釘用的瓷環等在使用前,必須按照產品說明書及有關焊接工藝的規定進行烘焙。

  28.關于移動式操作平臺安全控制的說法,正確的有( )。

  A.臺面面積不得超過10m2 B.允許帶不多于2人移動

  C.臺面高度不得超過5m D.臺面腳手板要鋪滿釘牢

  E.臺面四周設防護欄桿

  【參考答案】ACDE

  【解析】參見教材P221。移動式操作平臺臺面不得超過10m2,高度不得超過5m,臺面腳手板要鋪滿釘牢,臺面四周設置防護欄桿。平臺移動時,作業人員必須下到地面,不允許帶人移動平臺。

  29.施工現場的塔吊必須停止作業的天氣狀況有( )。

  A.浮塵 B.大雨

  C.大雪 D.大霧

  E.五級大風

  【參考答案】BCD

  【解析】參見教材P226。遇六級及六級以上大風、大雨、霧等惡劣天氣,應停止作業,將吊鉤升起。行走式塔吊要夾好軌鉗。雨雪過后,應先經過試吊,確認制動器靈敏可靠后方可進行作業。

  30.針對居住建筑的墻體保溫隔熱材料,應進行復驗的性能指標有( )。

  A.導熱系數 B.厚度

  C.壓縮強度 D.密度

  E.抗折強度

  【參考答案】ACD

  【解析】參見教材P317、P321。建筑材料和產品進行復驗項目。

  P321:墻體節能工程應對下列部位或內容進行隱蔽工程驗收,并應有詳細的文字記錄和必要的圖像資料:主控項目:墻體節能工程使用的保溫隔熱材料,其導熱系數、密度、抗壓強度或壓縮強度、燃燒性能應符合設計要求。

  三、案例分析題(共4題,每題20分)。

  (一)

  【背景資料】

  某潔凈廠房工程,項目經理指示項目技術負責人編制施工進度計劃,并評估項目總工程,項目技術負責人編制了相應施工進度安排(如圖1所示),報項目經理審核。項目經理提出:施工進度計劃不等同于施工進度安排,還應包含相關施工計劃必要組成內容,要求技術負責人補充。

  因?yàn)楸竟こ滩捎昧四稠?xiàng)專利技術,其中工序B、工序F、工序K必須使用某特種設備,且需按“B→F→K”先后順次施工。該設備在當?shù)貎H有一臺,租賃價格昂貴,租賃時長計算從進場開始直至設備退場為止,且場內停置等待的時間均按正常作業時間計取租賃費用。

  項目技術負責人根據上述特殊情況,對網絡圖進行了調整,并重新計算項目總工期,報項目經理審批。

  項目經理二次審査發現:各工序均按最早開始時間考慮,導致特種設備存在場內停置等待時間。項目經理指示調整各工序的起止時間優化施工進度安排以節約設備租賃成本。

  【問題】

  1.寫出圖1網絡圖的關鍵線路(用工作表示)和總工期。

  2.項目技術負責人還應補充哪些施工進度計劃的組成內容?

  3.根據特種設備使用的特殊情況,重新繪制調整后的施工進度計劃網絡圖,調整后的網絡圖總工期是多少?

  4.根據重新繪制的網絡圖如各工序均按最早開始時間考慮,特種設備計取租賃費用的時長為多少?優化工序的起止時間后,特種設備應在第幾周初進場?優化后特種設備計取租賃費用的時長為多少?

  【參考答案】

  1.關鍵線路為:A→C→F→H→I→L?偣て跒椋2+7+10+1+7+3=30(周)。

  2.P177~178:除已編制的相應施工進度安排,單位工程進度計劃的內容一般應包括:

  (1)工程建設概況:擬建工程的建設單位,工程名稱、性質、用途、工程投資額,開竣工日期,施工合同要求,主管部門的有關部門文件和要求,以及組織施工的指導思想等。

  (2)工程施工情況:擬建工程的建筑面積、層數、層高、總高、總寬、總長、平面形狀和平面組合情況,基礎、結構類型,室內外裝修情況等。

  (3)單位工程進度計劃,分階段進度計劃,單位工程準備工作計劃,勞動力需用量計劃,主要材料、設備及加工計劃,主要施工機械和機具需要量計劃,主要施工方案及流水段劃分,各項經濟技術指標要求等。

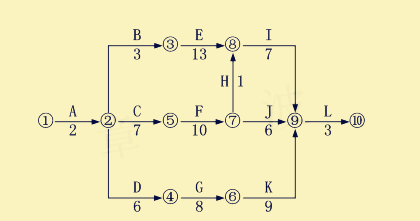

  3.調整后的網絡圖為:加虛工作③→⑤和⑥→⑦(注意:原圖⑥⑦節點位置調換,因?yàn)橐獫M足節點編號箭尾<箭頭)

  調整后的網絡圖關鍵線路為:A→C→F→K→L。此時總工期為:2+7+10+9+3=31(周)。

  4.(1)按最早開始考慮,特種設備計取租賃費用的時長為7+10+9=26(周);

  (2)優化工序的起止時間后,應在第6周初進場;

  (3)優化后特種設備計取費用時長為3+1+10+9=23(周)。

  (B工作與F工作之間有4周的時間間隔,所以可以考慮B工作推遲4周進場,即6周末,7周初進場,但是因?yàn)锽工作只有3周的總時差,所以推遲4周影響總工期,只能推遲3周進場,即5周末,6周初進場。此時,B工作與F工作之間依然有1周的時間間隔,所以設備租賃時長為3+1+10+9=23)

1 2 3 4 下頁
上一篇:提問:大?梢钥夹W(xué)教師資格證嗎?下一篇:2019二級建造師施工管理歷年高頻知識點之成本
關于我們
法律申明
聯系方式
加入我們
服務中心
報名地址
繳費方式
學費分期
商務合作
講師應聘
招商加盟
推廣聯盟
電話客服熱線:400-968-7268
點擊這里給我發消息 閩州教育活躍用戶交流群
關注微信公眾號
關注我們
每天好料不斷
2015-2020 版權所有@廈門華育遠教科技有限公司      備案號:閩ICP備17002721號
