易混淆考點:2019二建《施工管理》之四大糾偏措施


  【摘要】如何備考2019二級建造師考試呢?閩州教育網小編提醒,記憶考點是備考二建最基本的方法,因此,快跟著小編一起往下看一看2019二建《施工管理》之四大糾偏措施,這個方面的考點。而且要將它們牢記在心才行,不然很容易應試失敗喲。

  易混淆考點:2019二建《施工管理》之四大糾偏措施

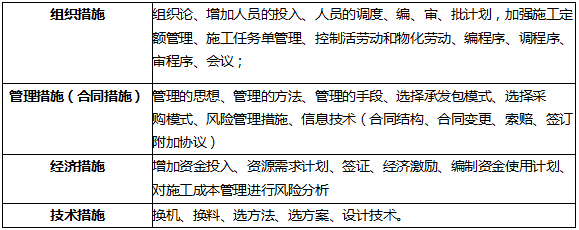

2019二建施工管理易混淆考點:四大糾偏措施舉例

  習題測試:

  項目經理部通過在混凝土拌和物中加入添加劑以降低水泥消耗量,屬于成本管理措施中( )。

  A.經濟措施

  B.組織措施

  C.合同措施

  D.技術措施

  參考答案:D

  下列施工成本管理措施中,屬于經濟措施的有( )。

  A.使用添加劑降低水泥消耗

  B.選用合適的合同結構

  C.及時落實業主簽證

  D.采用新材料降低成本

  E.通過偏差分析找出成本超支潛在問題

  參考答案:C,E

  參考解析:施工成本管理的經濟措施包括:管理人員應編制資金使用計劃,確定、分解施工成本管理目標。對施工成本管理目標進行風險分析.并制定防范性對策。對各種支出,應認真做好資金的使用計劃.并在施工中嚴格控制各項開支。及時準確地記錄、收集、整理、核算實際發生的成本。對各種變更,及時做好增減賬,及時落實業主簽證,及時結算工程款。通過偏差分析和未完工工程預測.可發現一些將引起未完工程施工成本增加的潛在問題.對這些問題應以主動控制為出發點.及時采取預防措施。

  精彩文章分享:二級建造師《施工管理》在線模擬練習題

  1.【單選】在項目施工實踐中,必須樹立和堅持一個最基本的工程管理原則,即在( )的前提下,控制工程的進度。

  A.確保工程安全和質量

  B.確保經濟效益

  C.確保施工進度計劃

  D.確保投資限額

  2.【多選】總進度綱要的主要內容包括( )。

  A.項目實施的總體部署

  B.各子系統進度規劃

  C.總進度目標實現的條件和應采取的措施

  D.工程概況

  E.總進度規劃

  3.【單選】甲高級中學建設為政府投資項目,其中的教學樓工程由乙設計院設計,由丙建筑公司進行施工總承包,則教學樓建設工程項目實施階段的總進度目標控制應當由( )來進行。

  A.乙設計院

  B.丙建筑公司

  C.業主

  D.安全質量監督站

  參考答案及解析

  1.【答案】A

  【解析】施工進度控制不僅關系到施工進度目標能否實現,它還直接關系到工程的質量和成本。在工程施工實踐中,必須樹立和堅持一個最基本的工程管理原則,即在確保工程安全和質量的前提下,控制工程的進度。

  2.【答案】ABCE

  【解析】總進度綱要的主要內容包括:(1)項目實施的總體部署;(2)總進度規劃;(3)各子系統進度規劃;(4)確定里程碑事件的計劃進度目標;(5)總進度目標實現的條件和應采取的措施等。

  3.【答案】C

  【解析】建設工程項目的總進度目標指的是整個項目的進度目標,它是在項目決策階段項目定義時確定的,項目管理的主要任務是在項目的實施階段對項目的目標進行控制。建設工程項目總進度目標的控制是業主方項目管理的任務。

  溫馨提示:對于符合2019二建報考條件的小伙伴,2019年已經到了,趕緊開始備考2019二級建造師,才能更有把握拿下二建這本證書。若是你想要了解更多二級建造師考試相關的信息,不妨咨詢下閩州教育的老師們,他們將為大家細心解答各種問題的,具體的聯系方式如下:

  報名電話:185-5928-9775(微信號) 林老師

            185-5969-5373(微信號) 羅老師

  報名地址:閩州教育職業培訓中心(廈門市湖里區安嶺二路95號紅豆杉科技大廈B棟6樓B區閩州教育)

  招生網址:www.nhanhay.cn

上一篇:2019年二建考點:《市政工程》之剛梁安裝的技術要求下一篇:分享:2019一級建造師《法律法規》數字考點
關于我們
法律申明
聯系方式
加入我們
服務中心
報名地址
繳費方式
學費分期
商務合作
講師應聘
招商加盟
推廣聯盟
電話客服熱線:400-968-7268
點擊這里給我發消息 閩州教育活躍用戶交流群
關注微信公眾號
關注我們
每天好料不斷
2015-2020 版權所有@廈門華育遠教科技有限公司      備案號:閩ICP備17002721號
