(官方版)2018年二建《市政工程》考試真題及答案解析(三)

  三、案例分析題

  (一)

  【背景資料】

  某公司承包一座雨水泵站工程,泵站結構尺寸為23.4m(長)×13.2m(寬)×9.7m(高),地下部分深度5.5m,位于粉土、砂土層,地下水位為地面下3.0m。設計要求基坑采用明挖放坡,每層開挖深度不大于2.0m,坡面采用錨桿噴射混凝土支護基坑周邊設置輕型井點降水。

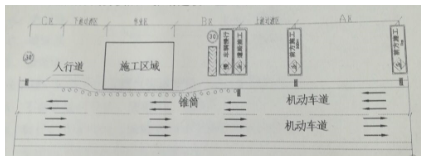

  基坑臨近城市次干路,圍擋施工占用部分現況道路,項目部編制了交通導行圖(圖1)。在路邊按要求設置了A區、上游過渡區、B區、作業區、下游過渡區、C區六個區段,配備了交通導行標志、防護設施、夜間警示信號。

  基坑周邊地下管線比較密集,項目部針對地下管線距基坑較近的現況制定了管理保護措施,設置了明顯的標識。

  1.項目部的施工組織設計文件中包括質量、進度、安全、文明環保施工、成本控制等保證措施;基坑土方開挖等安全專項施工技術方案,經審批后開始施工。

  2.為了能在雨期前完成基坑施工,項目部擬采取以下措施:

  (1)采用機械分兩層開挖;

  (2)開挖到基底標高后一次完成邊坡支護;

  (3)直接開挖到基底標高夯實后,報請建設、監理單位進行地基驗收。

  圖1交通導行平面示意圖

  【問題】

  1.補充施工組織設計文件中缺少的保證措施。

  2.交通導行示意圖中,A、B、C功能區的名稱分別是什么?

  3.項目部除了編制地下管線保護措施外,在施工過程中還需具體做哪些?

  4.指出項目部擬采取加快進度措施的不當之處,寫出正確的做法。

  5.地基驗收時,還需要哪些單位參加?

  【參考答案】

  1.施工組織設計文件中還應該補充的保證措施有:季節性施工保證措施、交通組織措施、構(建)筑物及文物保護措施、應急措施。P189

  2.A為警告區、B為緩沖區、C為終止區 P197

  3.(1)在施工過程中,必須設專人隨時檢查地下管線,維護加固設施,以保持完好。

  (2)觀測管線沉降和變形記錄,遇到異常情況,必須立即采取安全技術措施。

  (3)制定應急預案。

  (4)出現異常情況應立即通知管理單位人員到場處理、搶修。

  4.(1)采用機械分兩層開挖不妥,設計要求基坑采用明挖放坡,每層開挖深度不大于2.0m,而地下部分深度5.5m,所以應分三層進行開挖;

  (2)開挖到基底標高后一次完成邊坡支護不妥,應分段進行,隨著開挖及時邊坡保護;

  (3)機械直接開挖到基底標高夯實后不妥,正確做法應為槽底預留200-300mm土層,由人工開挖至設計高程,整平。 P115

  5.項目部地基驗收還應報請勘察、設計、施工單位負責人進行驗收。P299

  (二)

  【背景資料】

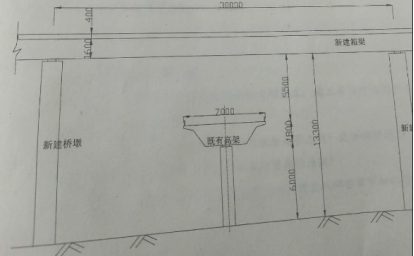

  某橋梁工程項目的下部結構已全部完成,受政府指令工期的影響,業主將尚未施工的上部結構分成A、B二個標段,將B段重新招標。橋面寬度17.5m,橋下凈空6m,上部結構設計為鋼筋混凝土預應力現澆箱梁(三跨一聯),共40聯。原施工單位甲公司承擔A標段,該標段施工現場系既有廢棄公路無需處理,滿足支架法施工條件,甲公司按業主要求對原施工組織設計進行了重大變更調整;新中標的乙公司承擔B標段,因B標施工現場地處閑置棄土場,地域?qū)拸V平坦,滿足支架法施工部分條件,其中縱坡變化較大部分為跨越既有正在通行的高架橋段,新建橋下凈空高度達13.3m(見圖2)。

  甲、乙兩公司接受任務后立即組織力量展開了施工競賽。甲公同利用既有公路作為支架基礎,地基承載力符合要求。乙公司為趕工期,將原地面稍作整平后即展開支架搭設工作,很快進度超過甲公司。支架全部完成后,項目部組織了支架質量檢查**并批準模板安裝。模板安裝完成后開始綁扎鋼筋。指揮部檢查中發現乙公司施工管**存在問題,下發了停工到通知單。

  【問題】

  1.原施工組織設計中,主要施工資源配置有重大變更調整,項目部應如何處理?重新開工之前技術負責人和安全負責人應完成什么工作?

  2.滿足支架法施工的部分條件指的是什么?

  3.B標支架搭設場地是否滿足支架的地基承載力?應如何處置?

  4.支架搭設前技術負責人應做好哪些工作?橋下凈高13.3m部分如何辦理手續?

  5.支架搭設完成和模板安裝后用什么方法解決變形問題?支架拼裝間隙和地基沉降在橋梁建設中屬哪一類變形?

  6.跨越既有高架部分的橋梁施工需到什么部門補充辦理手續?

  【參考答案】

  1. 項目部應在項目經理的主持下,修改施工組織設計,報企業技術負責人審批,加蓋企業公章,再報總監或建設方審批。

  重新開個之前技術負責人和安全負責人要向全體施工人員進行書面安全技術交底,簽字并歸檔。

  2.施工現場地處閑置棄土場,地域?qū)拸V平坦,有足夠的空間進行支架搭設。

  3.廢棄場地為雜填土,不能滿足地基承載力的要求,應對場地采取換填、硬化、加墊板等措施,提高地基承載力,并應采取預壓措施,消除非彈性變形,驗證地基承載力。

  4.1)應編制專項方案,并經專家論證;

  2)經預壓驗證地基承載力;

  3)向全體施工人員進行書面安全技術交底,簽字并歸檔。

  4)橋下凈高13.3m部分,支架搭設專項方案應經專家論證,根據專家意見修改方案后,并經施工單位技術負責人、總監理工程師、建設單位項目負責人簽字。

  5.1)支架搭設完成和模板安裝后用預壓的方法解決變形問題;

  2)支架拼裝間隙和地基沉降在橋梁建設中屬非彈性變形

  6.應向市政行政主管部門、公安交通管理部門、道路管理部門辦理占路手續。

上頁 1 2 3 4
上一篇:(官方版)2018年二建《建筑工程》考試真題及答案解析下一篇:(完整版)2018年二建《機電實務》考試真題及答案解析
關于我們
法律申明
聯系方式
加入我們
服務中心
報名地址
繳費方式
學費分期
商務合作
講師應聘
招商加盟
推廣聯盟
電話客服熱線:400-968-7268
點擊這里給我發消息 閩州教育活躍用戶交流群
關注微信公眾號
關注我們
每天好料不斷
2015-2020 版權所有@廈門華育遠教科技有限公司      備案號:閩ICP備17002721號
