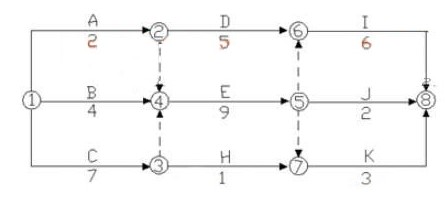

16.某工程雙代號網絡計劃如下圖,其計算工期是( )天。
A.11 B.13 C.15 D.22
【參考答案】D
【解析】關鍵線路:①→③→④→⑤→⑥→⑧,計算工期7+9+6=22天。
17.關于施工成本分析依據的說法,正確的是( )。
A.統計核算可以用貨幣計算
B.業務核算主要是價值核算
C.統計核算的計量尺度比會計核算窄
D.會計核算可以對尚未發生的經濟活動進核算
【參考答案】A
【解析】會計核算主要是價值核算;業務核算的范圍比會計、統計核算要廣;統計核算可以用貨幣計算,也可以用實物或勞動量計算。參見教材P111。
18.編制實施性成本計劃的主要依據是( ) 。
A.施工圖預算 B.投資估算
C.施工預算 D.設計概算
【參考答案】C
【解析】實施性成本計劃是項目施工準備階段的施工預算成本計劃,它是以項目實施方案為依據,以落實項目經理責任目標為出發點,采用企業的施工定額通過施工預算的編制而形成的實施性施工成本計劃。參見教材P85。
19.下列工程質量事故中,可由事故發生單位組織事故調查組的是( )。
A.2人以下死亡,100萬元~500萬元的直接經濟損失
B.5人以下重傷,100萬元~500萬元的直接經濟損失
C.未造成人員傷亡,1000萬~5000萬元的直接經濟損失
D.未造成人員傷亡,100萬元~1000萬元的直接經濟損失
【參考答案】D
【解析】未造成人員傷亡的一般事故,縣級人民政府委托可以由事故發生單位組織事故調查。D選項為一般事故。參見教材P203。
20.項目質量控制體系得以運行的基礎條件是( )。
A.項目合同結構合理 B.組織制度健全
C.人員和資源合理配置 D.程序性文件規范
【參考答案】C
【解析】人員和資源的合理配置是質量控制體系得以運行的基礎條件。參見教材P172。

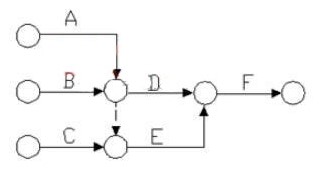

21.某工作間邏輯關系如下圖,則正確的是( )。
A.A、B均完成后同時進行C、D B.A、B均完成后進行D
C.A、B、C均完成后同時進行D、E D.B、C完成后進行E
【參考答案】B
【解析】D工作的緊前工作為A和B,故B選項正確。

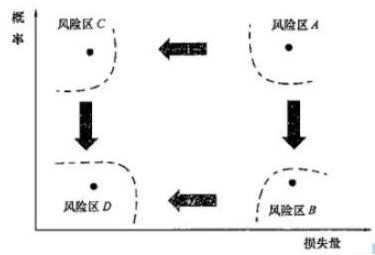

22.根據《建設工程項目管理規范》GB/T50326-2006 條文風險等級劃分的說明,下圖中風險區A的風險等級為( )等風險。
A.1 B.3 C.5 D.7
【參考答案】C
【解析】A區風險發生概率大,損失量大,為5級風險。
23.某工程基礎包含開挖基槽、澆筑混凝土墊層,砌筑磚基礎三項工作,分三個施工段組織流水施工,每項工作均由一個專業班組施工,各工作在各施工段上的流水節拍分別是4天、1天和2天,混凝土墊層和磚基礎之間有1天的技術間歇。在保證各專業班組連續施工的情況下,完成該基礎施工的工期是( )天。
A.8 B.12 C.18 D.22
【參考答案】C
【解析】采用大差法計算流水步距分別為10和1,所以工期=10+1+2+2+2+1=18天。
24.下列成本項目的分析中,屬于材料費分析的是( )。
A.分析材料節約將對勞務分包合同的影響
B.分析材料儲備天數對材料儲備金的影響
C.分析施工機械燃料消耗量對施工成本的影響
D.分析材料檢驗試驗費占企業管理費的比重
【參考答案】B
【解析】材料費分析包括主要材料、結構件和周轉材料使用費的分析以及材料儲備的分析。參見教材P117。
25.企業獲準質量管理體系認證后,維持與監督管理活動中的自愿行為是( )。
A.監督檢查 B.企業通報
C.認證暫停 D.認證注銷
【參考答案】D
【解析】注銷是企業自愿行為。參見教材P177。
26.根據《建筑施工組織設計規范》GB/T50502-2009“合理安排施工順序”屬于施工組織設計中( )的內容。
A.施工部署和施工方案 B.施工進度計劃
C.施工平面圖 D.施工準備工作計劃
【參考答案】A
【解析】合理安排施工順序?qū)儆谑┕げ渴鸺笆┕し桨。參見教材P52。
27.下列工程項目管理工作中,屬于信息管理部門工作任務的是( )。
A.工程質量管理 B.工程安全管理
C.工程檔案管理 D.工程進度管理
【參考答案】C
【解析】信息管理部門的工作任務包括:①負責編制信息管理手冊;②負責協調和組織項目管理班子中各個工作部門的信息處理工作;③負責信息處理工作平臺的建立和運行維護;④與其他工作部門協同組織收集信息、處理信息和形成各種反映項目進展和項目目標控制的報表和報告;⑤負責工程檔案管理等。參見教材P355。
28.某項目在進行資金成本分析時,其計算期實際工程款收入為220萬元,計算期實際成本支出為119萬元,計劃工期成本為150萬元,則該項目成本支出率為( )。
A.30.69% B.54.09%
C.68.18% D.79.33%
【參考答案】B
【解析】成本支出率=(計算期實際成本支出/計算期實際工程款收入)×100%,參見教材P119。
29.根據《建設工程項目管理規范》GB/50326-2006,項目管理規劃大綱的編制工作包括:①收集項目的有關資料和信息;②明確項目目標;③確定項目管理組織模式;④明確項目管理內容;⑤編制項目目標計劃;⑥報送審批;⑦分析項目環境和條件環境和條件。正確的編制程序是( )。
A.①-②-⑦-④-③-⑤-⑥ B.①-②-⑦-⑤-①-④-⑥
C.②-⑦-①-③-④-⑤-⑥ D.②-①-⑦-④-⑤-③-⑥
【參考答案】C
【解析】編制項目管理規劃大綱應遵循下列程序:①明確項目目標;②分析項目環境和條件;③收集項目的有關資料和信息;④確定項目管理組織模式、結構和職責;⑤明確項目管理內容;⑥編制項目目標計劃和資源計劃;⑦匯總整理,報送審批。參見教材P51。
30.關于施工總承包模式特點的說法,正確的是( )。
A.招標和合同管理工作量大 B.業主組織與協調的工作量大
C.分包合同價對業主是透明的 D.開工前就有較明確的合同價
【參考答案】D
【解析】施工總承包模式,在開工前就有較明確的合同價,有利于業主的總投資控制。參見教材P44。
