【摘要】2018年一級建造師考試還有45天就開考了,在這最后的沖刺階段,考生們要努力一把了。這樣才能在考試的時候多考幾分,增加通關的成功率。下面請跟著閩州教育網小編一起往下看看2018一級建造師《機電工程》提分練習題,趕緊動筆練習一下吧。
2018一級建造師《機電工程》提分練習題及答案解析推薦
1.【單選】某機電排管工程總排管量為2000m。預算單價為90元/m 。該排管工程預算總費用為180000元。計劃用20d完成,每天l00m。開工后第13d早晨剛上班時,總承包項目部管理人員前去測量,取得了兩個數據.已完成排管1000m,支付給分包單位的工程進度款累計已達120000元。那么目前該項目的進度偏差為( )。
A.-18000
B.18000
C.-30000
D.30000
【答案】A
【解析】進度偏差.BCWP-BCWS= 90000-108000=-18000元,表明分包單位施工進度已經拖延。表示項目進度落后
2.【單選】某機電排管工程總排管量為2000m。預算單價為90元/m 。該排管工程預算總費用為180000元。計劃用20d完成,每天l00m。開工后第13d早晨剛上班時,總承包項目部管理人員前去測量,取得了兩個數據.已完成排管1000m,支付給分包單位的工程進度款累計已達120000元。那么目前該項目的費用偏差為( )。
A.-18000
B.18000
C.-30000
D.30000
【答案】C
【解析】費用偏差.BCWP-ACWP= 90000-120000=-30000元,表明分包單位已經超支。

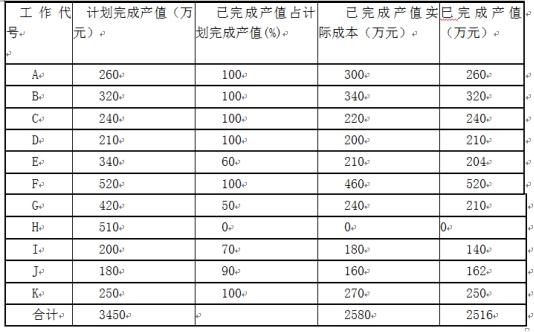

3.【單選】某施工單位承接一項水泥廠安裝工程項目,進行到第8個月時,施工單位對前7個月的工作進行了統計檢查。統計數據如下表。則該項目的進度偏差為( )。
A.-64
B.-934
C.64
D.934
【答案】B
【解析】進度偏差SV是指檢查期間,已完工程預算費用BCWP與計劃工程預算費用BCWS之間的差異。計算公式為.SV=BCWP-BCWS
當進度偏差SV為負值時,表示進度延誤,即實際進度落后于計劃進度;當進度偏差SV為正值時,表示進度提前,即實際進度快于計劃進度。若SV=0,表明進度按計劃執行。
4.【單選】項目部對分包商協調管理的形式不包括( )
A.定期協調處理事項
B.定期召開協調會議
C.實時協調處理事項
D.專題協商妥善處理
【答案】A
【解析】項目部對分包商協調管理的形式.1.定期召開協調會議。2.實時協調處理事項。3.專題協商妥善處理。
5.【單選】能夠明確的表達機電工程項目施工進度計劃的各項工作之間的邏輯關系的是( )。
A.橫道圖
B.網絡圖
C.流水作業圖
D.線形圖
【答案】B
【解析】網絡圖施工進度計劃(雙代號)能夠明確表達各項工作之間的邏輯關系,通過網絡計劃時間參數的計算,可以找出關鍵線路和關鍵工作,也可以明確各項工作的機動時間;網絡計劃可以利用計算機進行計算、優化和調整。

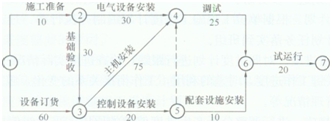

6.【單選】下圖是某機電工程施工進度計劃的雙代號網絡圖,該工程的關鍵線路是( )。
A.①→③→④→⑥→⑦
B.①→②→④→⑥→⑦
C.①→②→③→④→⑥→⑦
D.①→③→⑤→⑥→⑦
【答案】A
【解析】網絡圖施工進度計劃(雙代號)能夠明確表達各項工作之間的邏輯關系,通過網絡計劃時間參數的計算,可以找出關鍵線路和關鍵工作,也可以明確各項工作的機動時間;在確定各項工程的開竣工時間和相互搭接協調關系時,應分清主次抓住重點,優先安排工程量大的工藝生產主線,保證重點兼顧一般。
7.【單選】機電工程項目?jī)?nèi)部協調管理的措施不包括( )
A.制度措施
B.教育措施
C.管制措施
D.經濟措施
【答案】C
【解析】措施是使協調管理取得實效的保證,主要有.1.制度措施。2.教育措施。3.經濟措施。
8.【多選】施工現場內部協調管理的分類包括( )
A.與施工進度計劃安排的協調
B.與施工質量管理的協調
C.與施工項目負責人的協調
D.與施工監理的協調
E.與施工作業面安排的協調
【答案】A,B,E
【解析】?jī)?nèi)部協調管理的分類.
9.與施工進度計劃安排的協調 2.與施工資源分配供給的協調 3.與施工質量管理的協調 4.與施工安全管理的協調 5.與施工作業面安排的協調 6.與施工工程資料形成的協調
10.【多選】項目部對工程分承包單位協調管理的重點包括( )
A.施工進度計劃安排
B.作業面的調整
C.臨時設施布置
D.竣工結算編制
E.勞務費用的支付
【答案】A,C,D
【解析】項目部對工程分承包單位協調管理的重點.是施工進度計劃安排、甲供物資分配、質量安全制度制定、資金使用調撥、臨時設施布置、竣工驗收考核、竣工結算編制和工程資料移交等。還有重大質量事故和重大工程安全事故的處理。
11.【單選】由項目部提出設計變更申請單,經項目部技術管理部門審核,由現場設計、建設(監理)單位代表簽字同意后生效的設計變更是( )
A.小型設計變更
B. 一般設計變更
C.中型設計變更
D.重大設計變更
【答案】A
【解析】設計變更分為以下三種.小型設計變更、一般設計變更、重大設計變更。
小型設計變更。由項目部提出設計變更申請單,經項目部技術管理部門審核,由現場設計、建設(監理)單位代表簽字同意后生效。
一般設計變更。由項目部專業工程師提出設計變更申請單,經項目部技術管理部門審簽后,送交建設(監理)單位審核。經設計單位同意后,由設計單位簽發設計變更通知書并經建設單位(監理)會簽后生效。
重大設計變更。由項目部總工程師組織研究、論證后,提交建設單位組織設計、施工、監理單位進一步論證、審核,決定后由設計單位修改設計圖紙并出具設計變更通知書,還應附有工程預算變更單,經建設、監理、施單位會簽后生效。
12.【單選】施工技術交底不包括( )
A.設計交底
B.設計變更交底
C.施工方案交底
D.施工質量交底
【答案】D
【解析】施工技術交底有.設計交底,施工組織設計交底,施工方案交底,設計變更交底等。
13.【單選】下列( )主要對項目的執行層(包括作業人員)在施工中所需生產資源需求、作業工序安排、計劃進度調節等實行即時調度協調。
A.項目經理
B.授權的其他領導人
C.管理協調會
D.調度員
【答案】D
【解析】建立協調調度室或設立調度員。主要對項目的執行層(包括作業人員)在施工中所需生產資源需求、作業工序安排、計劃進度調節等實行即時調度協調。
14.【多選】計劃內采購的大宗材料一般均應采取( )方式。
A.招標
B.詢價比價
C.議標
D.協商價格
E.定向采購
【答案】A,C
15.【單選】對離開特種作業崗位( )個月以上的特種作業人員,上崗前必須重新進行考核,合格后方可上崗作業。
A.4
B.5
C.6
D.8
【答案】C
【解析】特種作業人員必須持證上崗。特種作業操作證復審年限,以相關主管部門規定為準。對離開特種作業崗位6個月以上的特種作業人員,上崗前必須重新進行考核,合格后方可上崗作業。
16.【多選】材料庫存管理要求包括( )
A.標識清楚
B.建立臺賬
C.安全防護
D.分類存放
E.按驗收標準、規定驗收
【答案】A,B,C,D
【解析】材料庫存管理要求。1.專人管理。2.建立臺賬。3.標識清楚。4.安全防護。5.分類存放。6.定期盤點。
17.【多選】材料使用與回收要求不包括( )
A.合理用料
B.定額發料
C.余料回收
D.防止丟失
E.限額領料
【答案】B,E
【解析】定額發料和限額領料是材料領發的要求。
【解析】計劃內采購的大宗材料一般均應采取招標、議標方式。對特殊原因,供貨商不足規定的招標單位數時,可采取議標。對零星材料、工程急需材料、技術要求高、專業性強的材料以及業主對產品有特殊要求的材料,可采用詢價比價、協商價格采購方式。
18.【單選】大件設備運輸?shù)倪\(yùn)輸原則不包括( )
A.公平性
B.安全性
C.經濟性
D.時間性
【答案】A
【解析】大件設備運輸應以運輸?shù)陌踩、?jīng)濟性、時間性為主要原則。
19.【單選】大件設備運輸方案中( )具有靈活、方便、可靠的優點,可作為首選方案。
A.公路運輸
B.鐵路運輸
C.水路運輸
D.水陸路運輸
【答案】A
【解析】大件設備運輸方案中的路徑主要有公路、鐵路、水路以及水陸路等。公路運輸具有靈活、方便、可靠的優點,可作為首選方案。
溫馨提示:一級建造師備考技巧有很多,多做練習題就是其中之一,所以上面介紹的題目,一建考生速來了練習一下吧。若想要了解更多一級建造師考試相關的信息,不妨咨詢下閩州教育的老師們,他們將為大家細心解答各種問題的,具體的聯系方式如下:
報名電話:185-5928-9775(微信號) 林老師
185-5969-5373(微信號) 羅老師
報名地址:閩州教育職業培訓中心(廈門市湖里區安嶺二路95號紅豆杉科技大廈B棟6樓B區閩州教育)
招生網址:www.nhanhay.cn
